营口千名建设者坚守项目现场 全力冲刺年度施工目标

来源:盖事辰州

作者:

发布时间:2025-10-11

【字号:

分享:

连日来,营口LNG接收站项目建设现场一片繁忙,近千名建设者放弃休假、坚守岗位,用奋斗将“黄金周”变成了项目推进的“攻坚周”。目前,项目整体进度已超70%,4台20万立方米LNG储罐完成第13圈内罐壁板施工及无损检测,项目正式迈入攻坚收尾阶段。

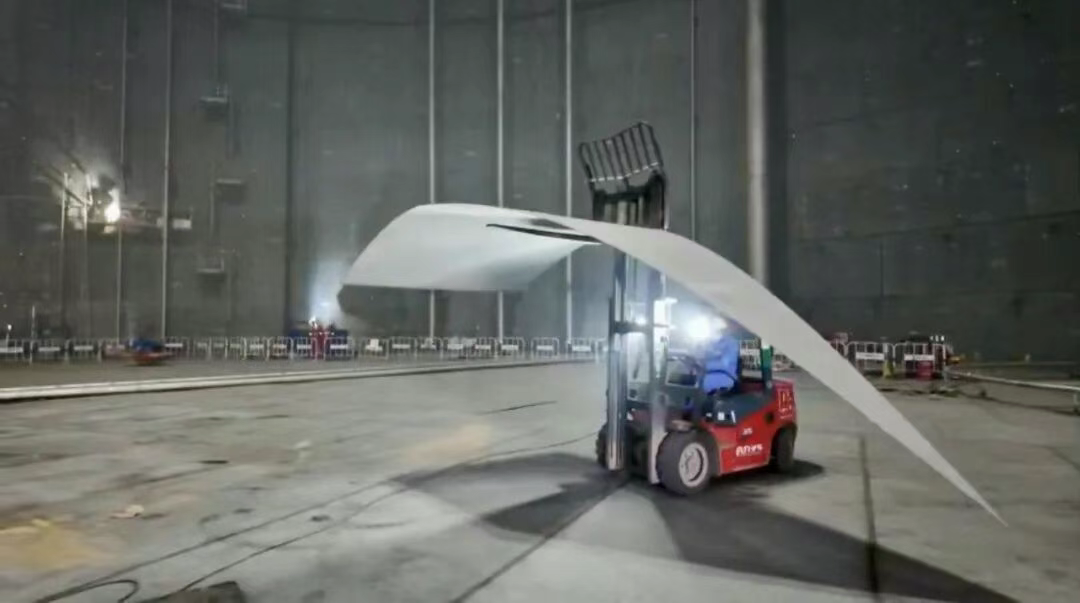

内罐壁板安装是储罐建造的核心环节。日前,营口LNG接收站项目3号储罐成功完成所有内罐壁板安装,标志着营口LNG接收站项目建设又实现了一个重要节点的突破。“目前我们正进行储罐内罐及水压试验的准备工作,工艺区已全面开展工艺安装作业。”中国天辰工程有限公司中交营口LNG项目施工经理白凯锋说。

营口LNG接收站项目是区域重点能源工程,总投资达70.1亿元。当前,项目储罐大门洞壁板焊接、大脚缝渗透检测等核心工序正有序推进。为保障施工质量,专业储罐工程师聚焦焊缝质量管控,在储罐内部开展巡检工作。同时,项目通过优化作业流程、推行数字化监测系统,使焊缝一次合格率高达99.6%,为施工质量提供了有力支撑。

安全生产是项目建设的“生命线”。为确保施工安全,项目安全员每小时开展现场巡查,重点检查高空作业安全防护措施落实情况,及时督促施工人员规范操作。现场设置“网格化管理责任牌”,明确各区域安全管理责任,从焊材存储、人员岗前培训,到应急预案演练、实时风险监控,构建全流程安全管控体系。针对夜间施工需求,项目还专门配备防爆照明设备,严格执行“24小时轮班作业+交接班双检制”,在确保工序衔接无间隙的同时,最大限度保障施工安全。

据了解,当前项目将冲刺底板、管道施工,向年底“机械竣工”全力迈进。该项目建成后,将进一步完善辽宁地区清洁能源供应体系,为区域能源结构优化、实现“双碳”目标提供重要支撑。
